一号配电所为熔铸制造部提供生产用电,自建厂初期建成后在厂房特殊环境下投入使用至今,设备老化严重故障频发,存在重大安全隐患。为彻底解决供电设备安全隐患,保障熔铸生产,经公司立项批准和前期准备,动力保障部组织人员历时38天完成一配改造任务。

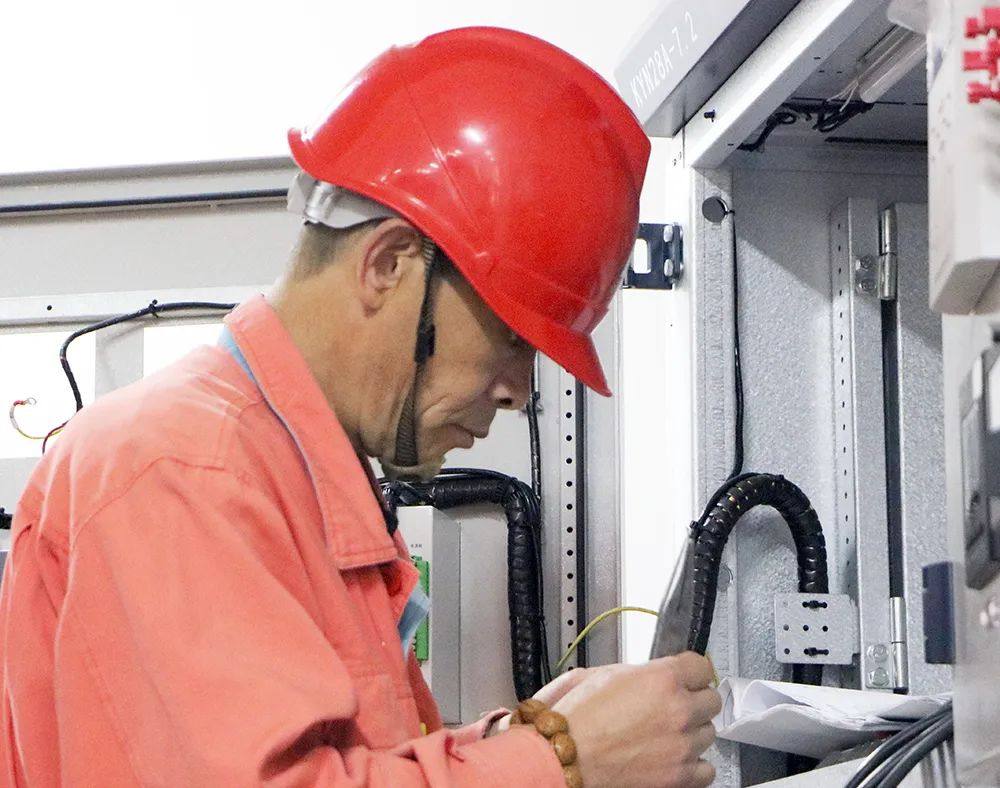

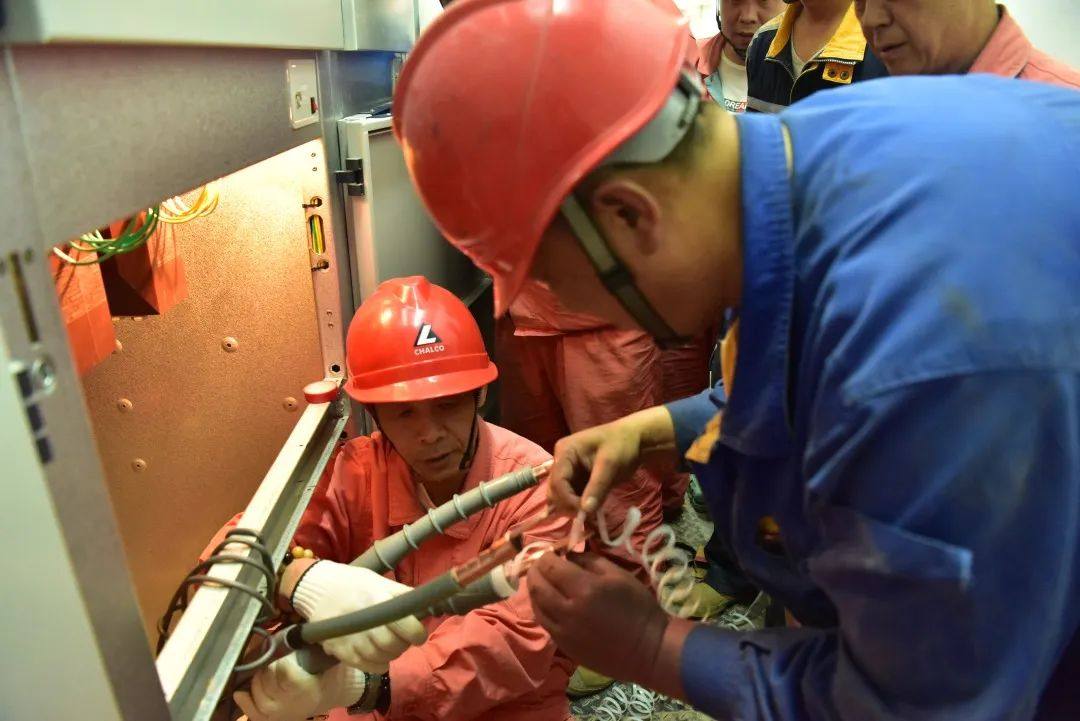

此次改造是西北铝首次对配电所进行整体自主安装,具体工作涉及新一配照明、接地系统、4面控制盘、17面高压盘的安装工作和后续12条回路近7000米高压电缆、控制电缆、信号电缆的敷设及25个电缆头制作任务。动力保障部接到改造任务后,面对停电施工时间紧、工作量大、现场设备复杂及旧电缆走向不清等诸多困难,充分扎实做好前期准备,合理安排停电工序,统一指挥,科学组织施工,确保各工区、班组协调配合,积极保障安全措施。

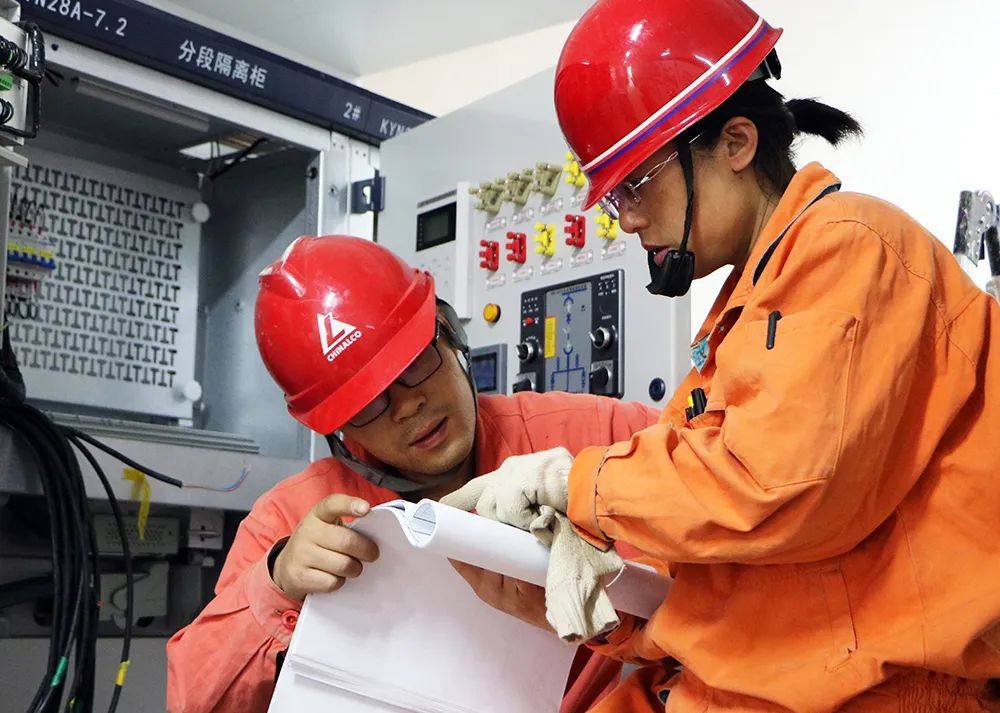

在整个施工过程中,动力保障部攻克三大难关。一为降低施工成本,严控施工材料,按工程标准少采购高压电缆500余米、控制线1300余米,为公司节约工程材料费用10万余元;二是全部电缆改迁工作均在其余电缆带电状态下完成,属于极度危险任务,为将对生产影响降至最低,动力保障部主动作为,利用中频炉技改、熔炼炉临时检修生产间隙,连续奋战,高效、高质完成14#、15#、19-1#变压器电缆敷设及电缆头制作任务,整个工期积极和各部门联络、沟通,仅仅影响均热炉2天、1#熔炼炉1天、5#熔炼炉1天,对其余设备均无影响;三在缺乏配电所整体自主安装经验情况下,动力保障部查漏补缺、加强监管,全面调度组织施工人员边学边干,圆满完成新一配配电设备安装任务,所有电压器一次性送电成功,提前近一个月完成改造任务,充分锻炼职工专业素质。目前,一配所有设备均安装调试成功,全所正式投入使用。
